Dziennik budowy

Zdjęcie artykułu
Grudzień 2025r

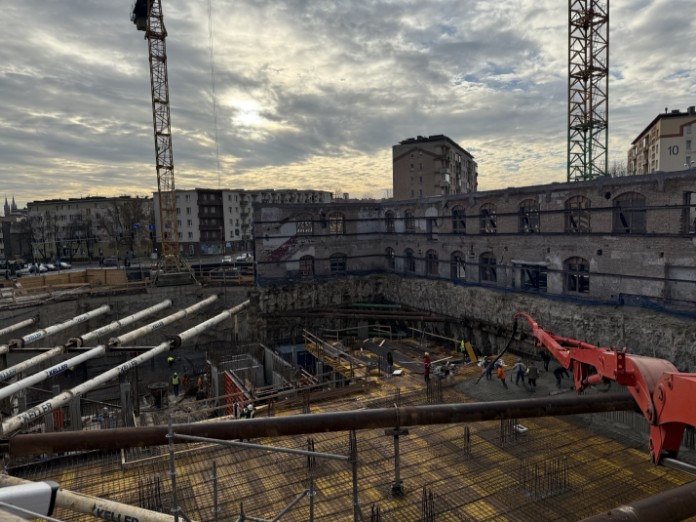

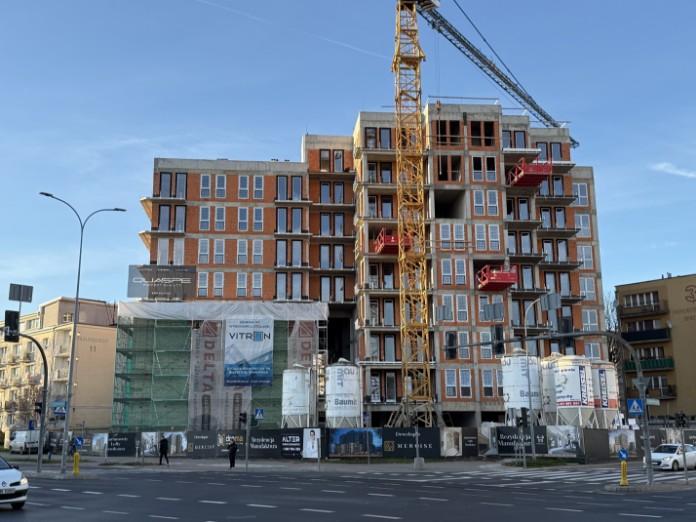

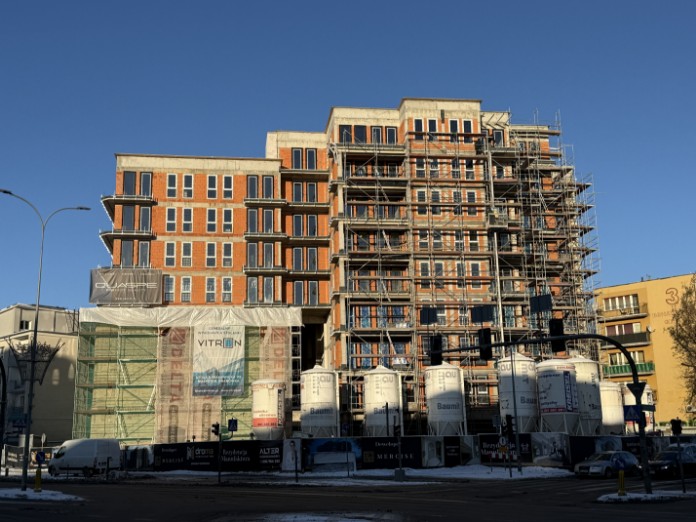

31 grudnia 2025

Zakończono prace izolacyjne dachu, tarasów i balkonów. Trwają prace elewacyjne w systemie elewacji lekko-mokrej na północnej i wschodniej ścianie budynku, rozpoczęto przygotowania do montażu podkonstrukcji elewacji wentylowanej na pozostałych ścianach. Zakończono prace tynkarskie na 5 piętrze a także wykonano posadzki mieszkaniowe na pierwszym i drugim piętrze budynku w części nowej. Postępują prace przy odtworzeniu ścian budynku zabytkowego z historycznej carskiej cegły. Odtworzono historyczny kształt więźby dachowej nad częścią budynku zabytkowego, trwają prace przy wykonaniu pokrycia dachowego.


Czytaj więcej
Zdjęcie artykułu
Październik 2025r

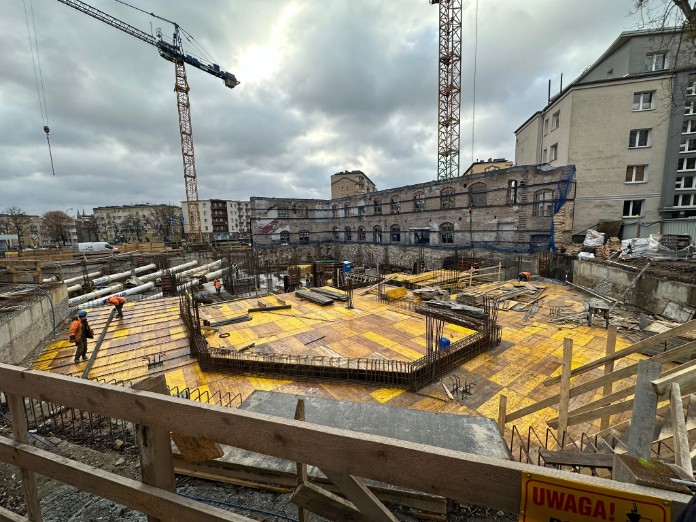

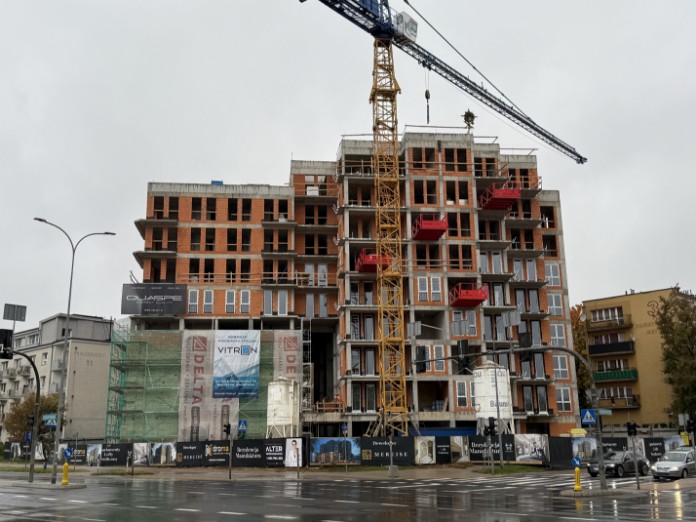

8 listopada 2025

Zakończono wznoszenie ścian działowych na inwestycji. Trwają prace izolacyjne balkonów, tarasów i dachu. Zamontowano stolarkę okienną na najwyższym piętrze budynku. Rozpoczęto prace przy wznoszeniu ścian budynku zabytkowego od strony dziedzińca oraz atrium. Na najwyższych piętrach budynku postępują prace elektryczne i sanitarne. Rozpoczęto przygotowania do robót elewacyjnych na północnej stronie budynku.


Czytaj więcej
Zdjęcie artykułu
Wrzesień 2025r

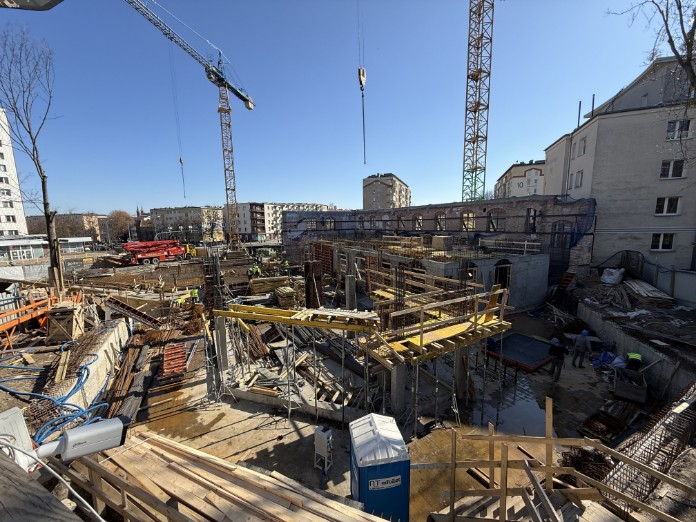

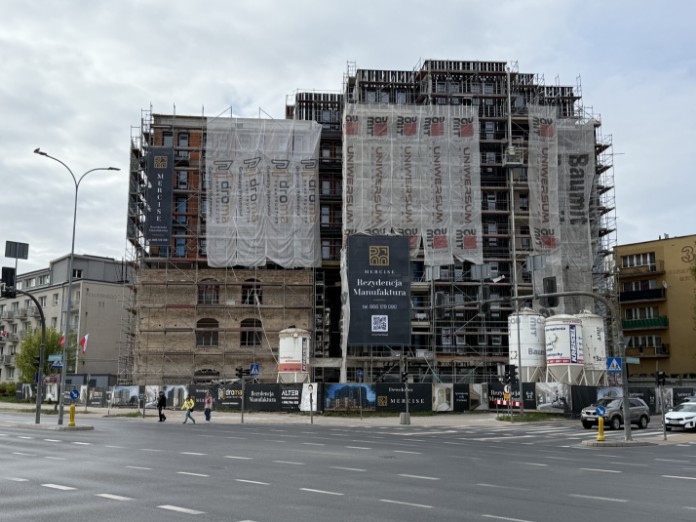

8 października 2025

Zakończono prace konstrukcyjne ostatniego piętra budynku. Trwają prace murarskie na ostatnich kondygnacjach. Rozpoczęto roboty izolacyjne tarasów i balkonów. Na piątym piętrze trwa montaż stolarki okiennej oraz trwają prace elektryczne i sanitarne. Kontynuowane są prace przy odtwarzaniu ścian budynku zabytkowego.


Czytaj więcej
Zdjęcie artykułu
Sierpień 2025r

2 września 2025

Trwają prace przy wznoszeniu konstrukcji ostatniego piętra budynku. Równocześnie prowadzone są prace przy murowaniu ścian osłonowych i wewnątrzlokalowych. Rozpoczęto roboty sanitarne i elektryczne na pierwszym i drugim piętrze. Trwają prace przygotowawcze do montażu stolarki okiennej i drzwiowej.


Czytaj więcej
Zdjęcie artykułu
Lipiec 2025r

11 sierpnia 2025

Zakończono wznoszenie konstrukcji szóstego piętra. Nad częścią zabytkową trwają prace żelbetowe przy wykonywaniu siódmego piętra. Równolegle postępują prace przy wznoszeniu ścian działowych na piętrze czwartym. Rozpoczęto prace przy odtworzeniu szczytowej ściany budynku zabytkowego, ponadto trwają prace przy renowacji ścian zabytkowych drugiego piętra.


Czytaj więcej
Zdjęcie artykułu
Czerwiec 2025r

7 lipca 2025

Zakończono prace przy wznoszeniu konstrukcji trzeciego piętra, trwają prace przy robotach żelbetowych oraz murowych na czwartym piętrze. Na drugim piętrze rozpoczęto murowanie ścian działowych. W częściach podziemnych budynku rozpoczęto prace przy instalacjach sanitarnych. Równolegle trwają prace przy renowacji elewacji budynku zabytkowego.
Czytaj więcej
Zdjęcie artykułu
Maj 2025r

2 czerwca 2025

Zakończono prace konstrukcyjne na pierwszym i drugim piętrze inwestycji. Trwają roboty murowe na parterze oraz pierwszym piętrze budynku. Rozpoczęto prace przy elewacji budynku zabytkowego oraz wykonano strop piętra trzeciego nad częścią zabytkową. Równolegle na trzecim piętrze budynku nowego trwają prace szalunkowe i zbrojarskie.


Czytaj więcej
Zdjęcie artykułu
Kwiecień 2025r

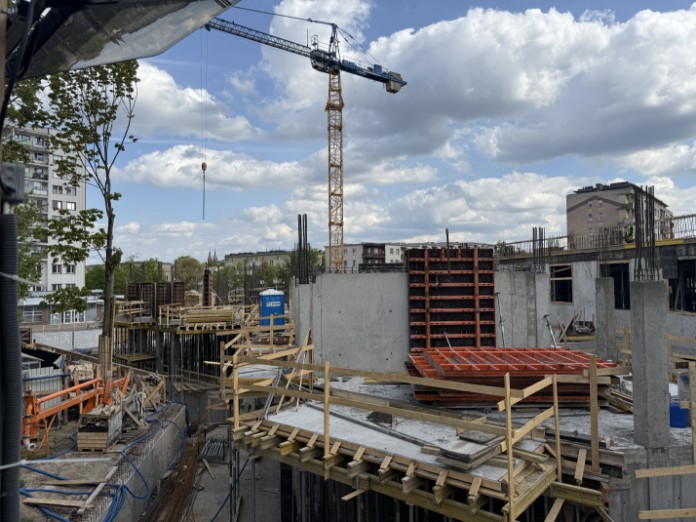

30 kwietnia 2025

Zakończono prace konstrukcyjne parteru na całej inwestycji. Na części zabytkowej wykonano konstrukcje 1 piętra wraz z klatką schodową i szybem windowym. Na pierwszym piętrze nowej części budynku trwają prace przy wykonywaniu elementów konstrukcyjnych ścian i słupów oraz rozpoczęto roboty szalunkowe stropu.


Czytaj więcej
